Как приобрести ПК «Смета-Багира»?
-
Для приобретения ПК «Смета-Багира» Вы можете отправить заявку на электронную почту office@sbagira.ru.
Наши менеджеры свяжутся с Вами в кратчайшие сроки для уточнения деталей и оформления заказа.
-
Какие технические вопросы можно задать по электронной почте?
-
По адресу tech@sbagira.ru Вы можете обратиться с любыми техническими вопросами, касающимися установки, настройки, эксплуатации или устранения неполадок в работе ПК «Смета-Багира».
-
Предусмотрены ли скидки на приобретение ПК «Смета-Багира»?
-
Информация о текущих акциях, специальных предложениях и возможных скидках предоставляется по запросу через электронную почту office@sbagira.ru.
Мы всегда старается предложить нашим клиентам наиболее выгодные условия.
-
Как настроить ОС и СС, чтобы суммы по позициям совпадали с ручным расчетом?
-
При выборочной проверке Вы суммируете округленные значения. Убедитесь, что в позиции Объектной сметы (ОС) или Сводной сметы (СС) также загружаются округленные величины из Локальной сметы (ЛС). Иначе, в процессе вычислений программа будет оперировать более точными данными, нежели те, по которым Вы осуществляете проверку.

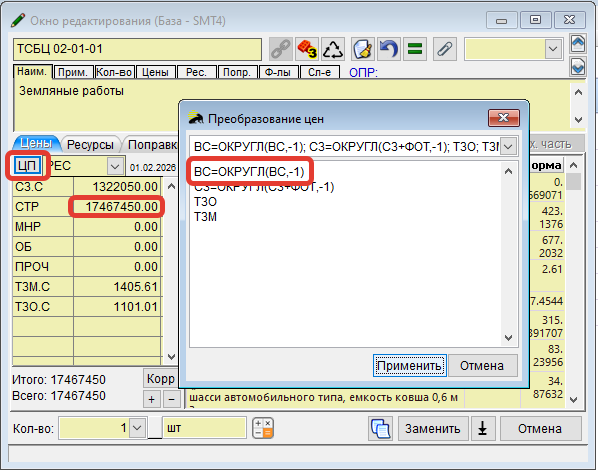

Для настройки сценария переноса итоговых данных из ЛС в ОС и СС, воспользуйтесь кнопкой ЦП в "Окне Редактирования".
Строки ЦП, отвечающие за загрузку затрат, должны включать функцию округления. К примеру, формула "ВС = ОКРУГЛ(ВС, -1)" предписывает программе округлить значение Всего до десятков рублей (т.е. округление производится до 1-го разряда слева от десятичной точки).

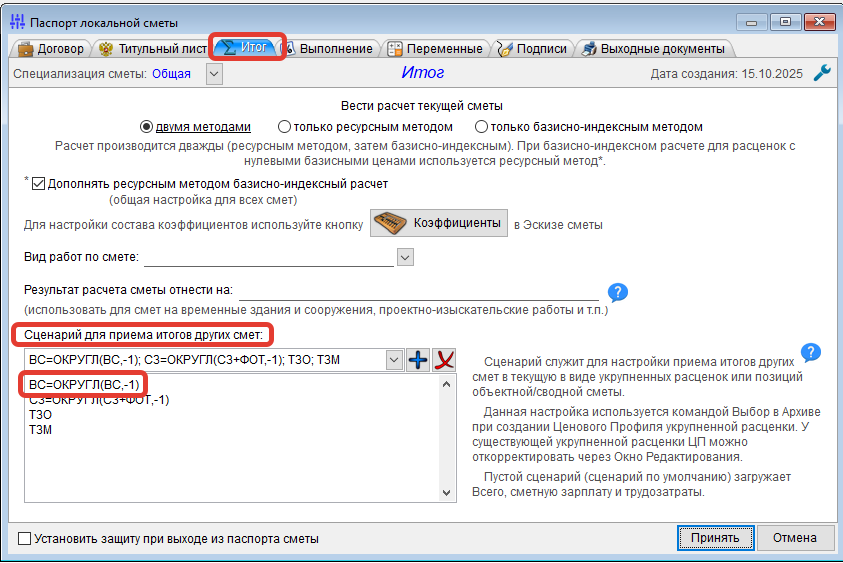

Дабы избежать внесения изменений в каждую позицию по отдельности, существует возможность предусмотреть сценарий обработки цен непосредственно в паспорте ОС или СС, предварительно перед загрузкой данных из ЛС.
-
Моя смета составлена в базисном уровне 2000 года и приводится к текущему уровню с помощью индексов. Цены материалов за расценкой я задала сразу в текущем уровне и поэтому эти цены не индексируются. В очередной процентовке инфляционный рост цен я компенсирую применением большего индекса, чем в предыдущем месяце, благо раличные индексы индивидуально запоминаются в каждой процентовке. Приходится также увеличивать текущие цены материалов за расценкой, но это увеличение отражается во всех предыдущих отчетных периодах, что приводит к неправильной стоимости старых процентовок при их пересчете. Вопрос: как сохранить различные текущие цены материалов за расценкой в разных процентовках?
-
Необходимо установить цены материалов за расценкой равными нулю (!), а помесячные текущие цены задавать для этих ресурсов в Ресурсной смете. Чтобы эти цены были востребованы при базисно-индексном расчете необходимо установить в Настройках программы () флаг
Дополнять ресурсным методом базисно-индексный расчет. Следует заметить, что в Эскизе текущие цены материалов, заданные в Ресурсной смете, отображаюся на сером фоне и появляются только после расчета итога сметы.
|
|
